Projektbeispiele


Baustellenorganisation – Vorher / Nachher
Von unübersichtlichen Tabellen zu klaren Prozessen.

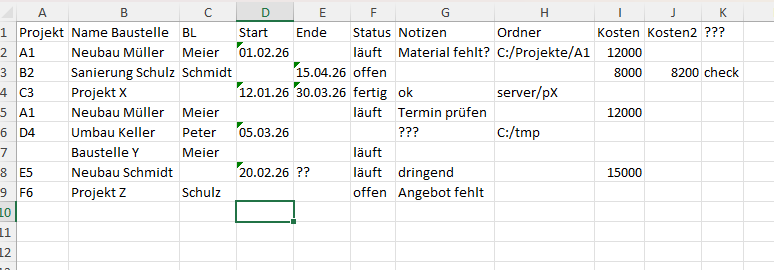

Viele Baustellen werden noch mit gewachsenen Excel-Dateien verwaltet: uneinheitliche Strukturen, fehlende Statusübersichten und hoher manueller Aufwand.
Ich optimiere bestehende Tabellen so, dass Projekte, Verantwortlichkeiten, Termine und Kosten auf einen Blick sichtbar sind.
Das Ergebnis:
klare Projektübersicht
transparente Statusverfolgung
weniger Fehlerquellen
schnellere Abstimmungen im Team
professionelles Reporting

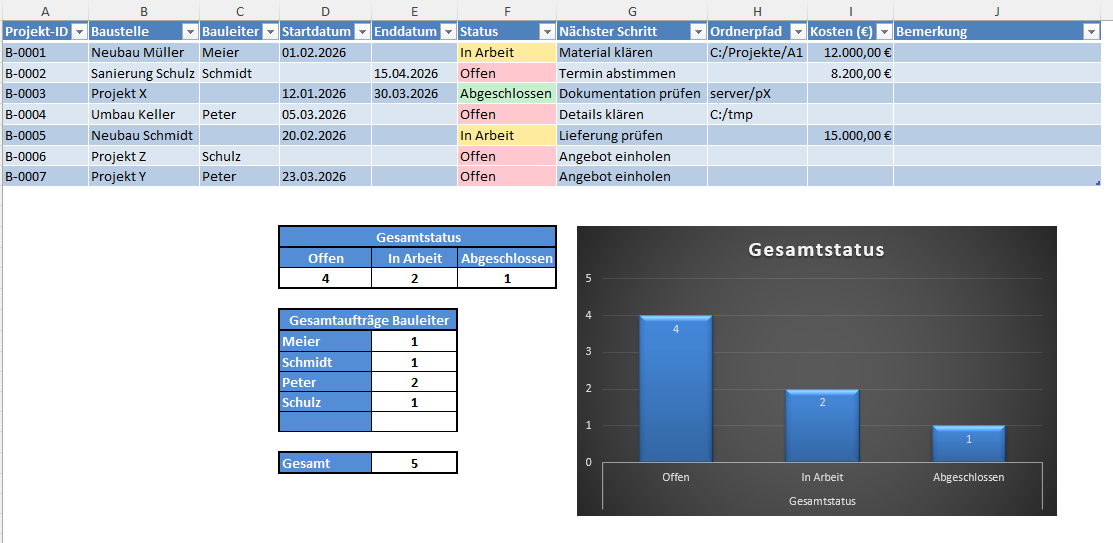

So wird aus einer einfachen Tabelle ein effizientes Steuerungsinstrument für Ihre Baustellenorganisation.


Zeitplanung auf der Baustelle – Vorher / Nachher
Vom statischen Zeitbalken zum intelligenten Gantt-Diagramm.
Oft werden Baustellenabläufe zunächst nur grob und manuell in einfachen Zeitbalken dargestellt.
Änderungen im Bauablauf führen dabei schnell zu hohem Pflegeaufwand, unübersichtlichen Zeitfenstern und fehlender Transparenz.
Ich entwickle daraus ein dynamisches, selbstberechnendes Gantt-Diagramm, das Termine, Fortschritte und Bauphasen automatisch visualisiert.
Das Ergebnis:
automatische Berechnung von Zeitfenstern
sofort sichtbare Änderungen bei Terminverschiebungen
klare Darstellung aller Bauabschnitte
Fortschrittsanzeige in Prozent
bessere Planbarkeit von Personal und Material

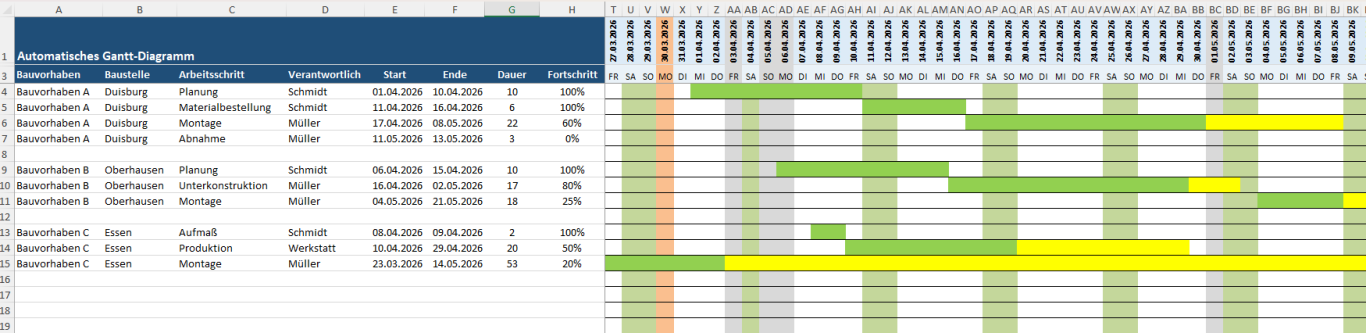

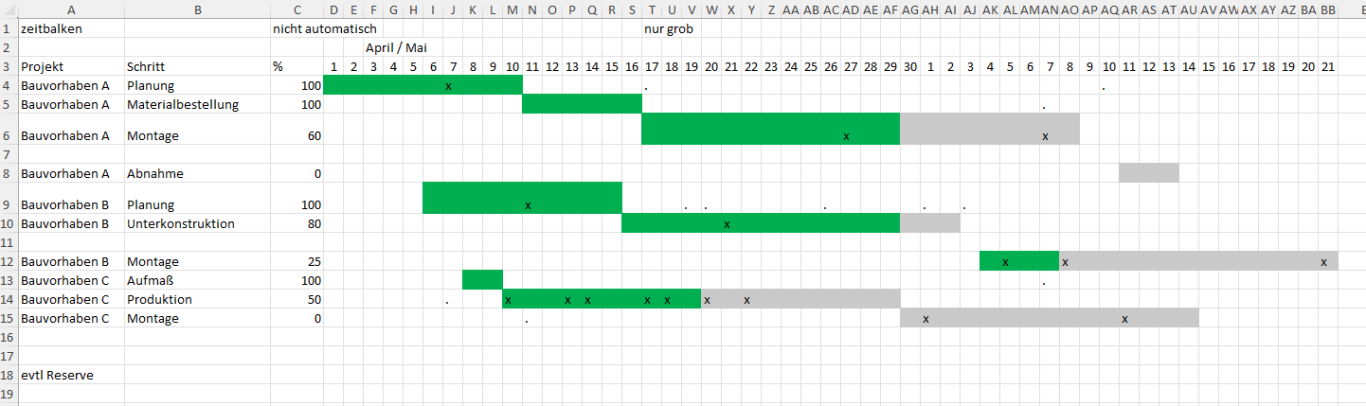

So entsteht aus einer einfachen Planung ein professionelles Steuerungstool für den gesamten Baustellenablauf.
